Актуально
20 октября 2023 08:50   Просмотров: 1842
Фото Нелли КАШИНОЙ

Канализационные сети

Главная задача – максимально сосредоточиться на первом этапе строительства

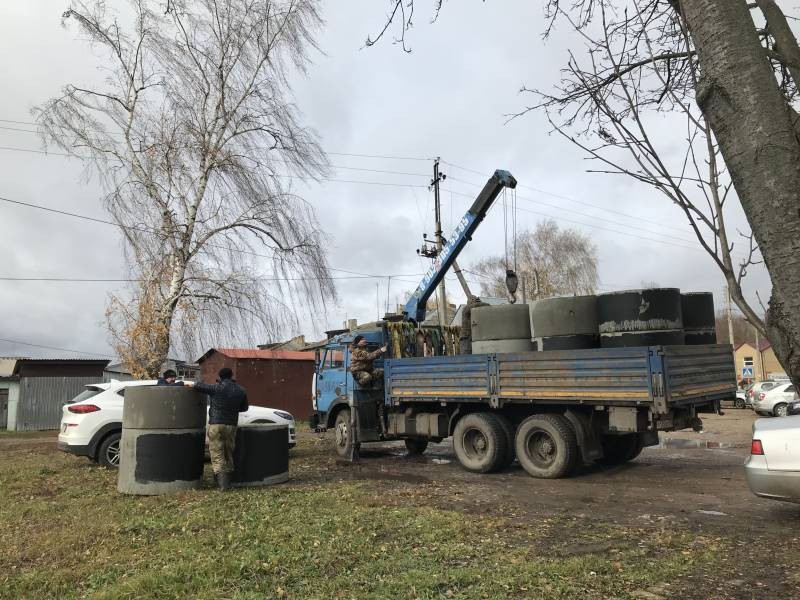

В рамках «Программы модернизации коммунальной инфраструктуры», рассчитанной на 2023 – 2027 г.г., в р.п. Бутурлино продолжаются работы по строительству централизованных канализационных сетей. Информацию о том, как идёт строительство, с какими трудностями сталкиваются строители, нам предоставил заместитель главы администрации, начальник управления ЖКХ и строительства Вадим Валерьевич САВИНОВ.

Вадим Валерьевич, кто ведёт работы по прокладке сетей?

– Работы начались в августе. В июне был заключен контракт. Работы выполняет генеральный подрядчик ООО «Гривна». Субподрядчиком является ООО «Энергострой». Эта кстовская организация занимается не только строительством канализационных сетей, но и строительством газопроводов, водопроводов, работает по программе догазификации.

Как на данный момент обстоят дела?

– В настоящий момент работают две бригады по прокладке канализации и бригада по организации проколов (глубинно направленному бурению). Одна бригада заканчивает работу в 5-м микрорайоне: от многоэтажных домов выходит на улицу Спортивную. Вторая бригада работает с бригадой по устройству проколов в 3-м микрорайоне. Работы в этом микрорайоне по самотёчной канализации закончены. Далее эта бригада будет работать на улице Ленина (от церкви в сторону поворота на улицу Октябрьскую).

В проекте предусмотрены два вида канализации: самотёчная и напорная. Самотёчная своим ходом отводится от домов и собирается в канализационно-насосной станции, а из неё насосами перекачивается в очистные сооружения.

Каким образом ведётся контроль над работой и вносятся предложения, ведь проект меняется по ходу строительства?

– В администрации создан технический совет для рассмотрения различных технических и организационных вопросов по этому проекту. По ходу строительства вносятся коррективы: где-то нужно перенести канализационный колодец, а где-то его вообще убрать и так далее. Все рабочие моменты решаются на совете. В том числе, на последних совещаниях было определено, что нужно сосредоточиться на первом этапе строительства.

В проекте предусмотрено три этапа строительства. Первый этап включает прокладку сетей со стороны очистных сооружений до музея, захватывая два объекта среднюю школу и детский сад «Радуга». Сюда входит 5-й микрорайон, улицы Октябрьская, Кабакова, Муромская, Юбилейная, Полевая. Здесь предусмотрено строительство двух больших канализационно-насосных станций.

Какие трудности встретились в ходе реализации проекта?

– Программа модернизации коммунальной инфраструктуры предусматривала вложение федеральных денежных средств. Региональная программа модернизации коммунальной инфраструктуры предусматривала привлечение денежных средств из фонда реформирования ЖКХ. В связи со сложной ситуацией в стране программа претерпела изменения в сторону уменьшения финансирования этих проектов. Из списка на финансирование были убраны все районы, которые заключили контракт после 3 августа этого года. Мы заключили контракт по выполнению работ раньше, поэтому наш проект оставили для реализации. Однако решение по финансированию федеральными средствами ещё находится в стадии рассмотрения. Работы бригадами ведутся на основе гарантии оплаты. Поэтому важно реализовать первый этап строительства, потом будет принято решение по строительству следующих этапов после рассмотрения вопроса дальнейшего финансирования.

Мы предупреждали жителей, что реализация данного проекта потребует от них терпения, потому что земляные работы всегда связаны с грязью. Как будет исправлена ситуация после окончания работ?

– Там, где раскопали, после усадки земли проезды будут закрыты щебнем. Где был нарушен асфальт, он будет восстановлен. Конечно, восстанавливаться дороги будут после окончания работ, потому что латать небольшие участки нерентабельно.

Наш посёлок довольно-таки зелёный, в нём много посажено деревьев. Что будет с теми, которые пострадают в ходе строительства?

– В проекте предусмотрен целый раздел компенсационных работ по восстановлению зелёных насаждений, пострадавших в ходе прокладки сетей. Если придётся деревья спиливать, за счёт компенсационного взноса будут посажены новые деревья. Таких мест на первом этапе у нас не очень много: в 5-м микрорайоне растут берёзы, которые попадают под траншею. Улица узкая, там уже проложены газопровод и водопровод. Поэтому эти деревья необходимо убрать. В микрорайон выезжала комиссия, общалась с жителями, объясняла ситуацию. Ещё попадают под спил деревья на улице Ленина от церкви до улицы Октябрьской.

Мы благодарим Вас за подробный рассказ, будем держать наших читателей в курсе событий и всех изменений проекта.

Нелли КАШИНА
БЖ №42 (16737) от 20.10.2023 г.
